    3月2日,集團黨委理論學習中心組(擴大)學習會(huì )舉行,傳達學習市兩會(huì )精神,研究貫徹落實措施。集團領導班子全體成員參加會(huì )議。

    3月4日,集團黨委書記、董事長劉飛,副總經理黃雪林、羅東志一行深入徐淮路(通湖大道至淮徐高速公路宿遷西互通段)改造、通湖物流園二期、北京路快速化改造、迎賓大道二期快速化改造等工程施工現場,查進度、解難題、出實招、促發展,切實加快項目建設步伐。

    3月10日,集團黨委書記、董事長劉飛,副總經理黃雪林一行赴徐州交控集團考察學習,雙方就高鐵站片區規劃、綜合開發建設、運營管理養護等方面展開深入交流。徐州市交通運輸局黨委委員、鐵路建設發展服務中心副主任王永,徐州交控集團黨委書記、董事長賈泉涌,副總經理李延國等陪同考察。

    3月12日,集團召開疫情防控專題工作會(huì )議,傳達學習全省、市疫情防控工作視頻調度會(huì )精神,研判當前疫情形勢,安排部署當前和下一階段疫情防控工作,要求集團上下從嚴從緊從細落實疫情防控各項措施,以實際行動堅決打贏疫情防控阻擊戰。集團領導班子成員參加會(huì )議。

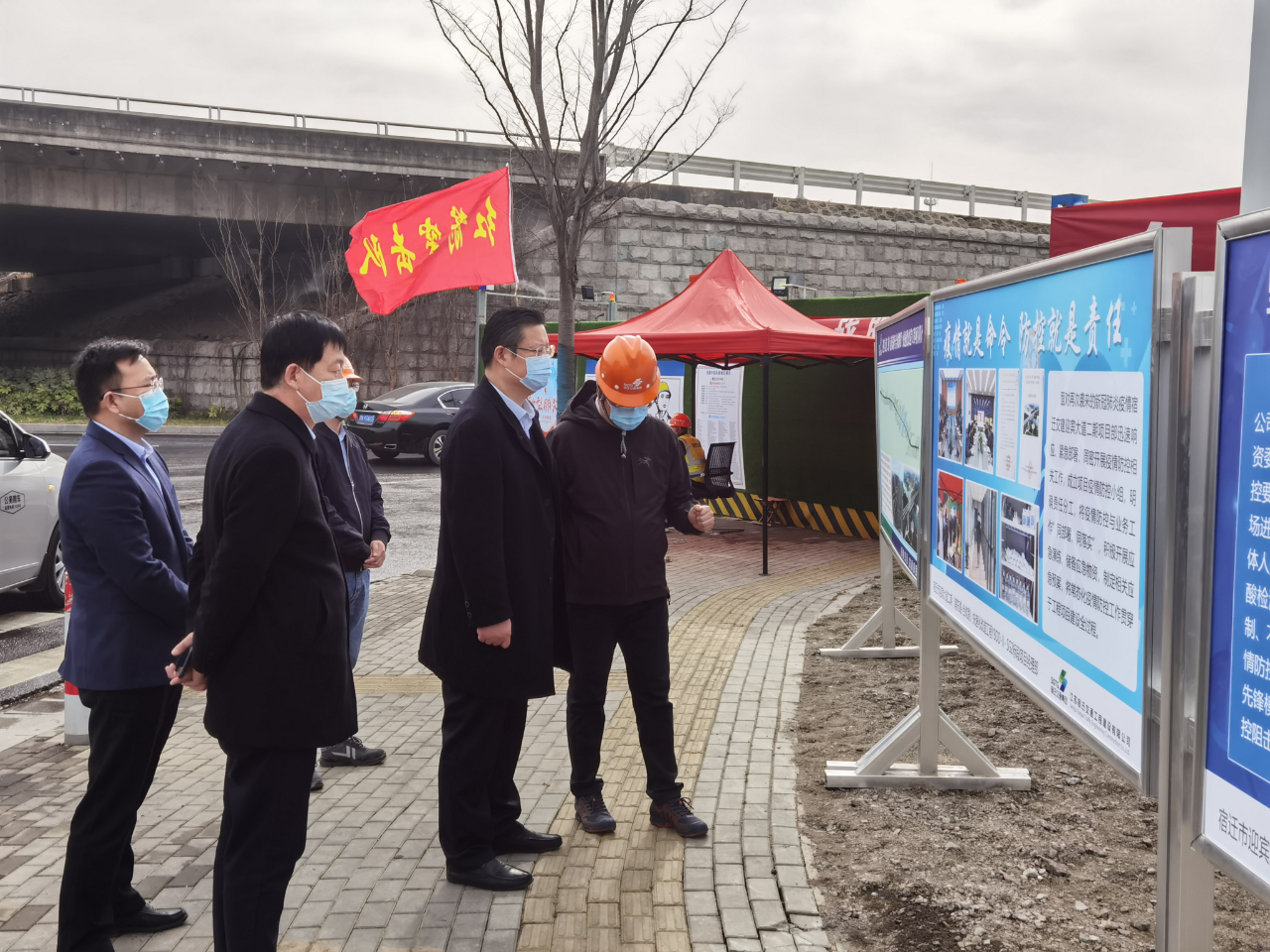

    3月15日,市國資委黨委委員、副主任胡鵬先后前往通湖物流園、迎賓大道二期及北京路快速化改造工程等處,檢查督導集團疫情防控工作。集團副總經理黃雪林陪同檢查。

    公交公司嚴格落實營運車輛和場站重點部位消殺工作,堅決做到“一趟一消毒,行車中通風”,發車前對駕駛員進行體溫測量并登記造冊,做到源頭預防、有跡可查;營運中駕駛員對乘客進行體溫測量并查驗“兩碼”、提醒其佩戴好口罩,為保證廣大市民安全出行保駕護航。

    宿遷交建各項目部嚴格落實“四檢查”制度,分批次組織人員進行核酸檢測,食堂實行分批、分散就餐,定時對公共區域進行消殺工作,及時、高效、有序地做好各項防疫準備和應急處置,全力保障職工安全與健康。

    宿汽集團自3月13日起暫時停運宿遷汽車客運站所有班車,有序做好旅客退改票工作;場站內保持每4小時消毒1次的消殺頻次,對旅客接觸設施設備、接觸區域進行重點消殺。

    高鐵公司各項目施工現場按照要求在各出入口布置疫情防控管控點,安排專人值守,對所有進場人員嚴格進行體溫監測、實名登記等措施,嚴禁非施工人員進入作業現場。

    通湖物流園嚴格落實進出園區24小時檢查制度,加強對外來車輛、人員消毒、查驗工作;對所有進、出快遞噴灑消毒,并在每日分揀結束后對倉庫場地進行全面無死角消毒。

    宿遷交通傳媒立足當前的疫情防控形勢,積極主動作為,采取加大防疫物資儲備、辦公區域實施封閉管理等措施,迅速貫徹落實集團疫情防控專題工作會(huì )議精神,全力做好疫情防控各項工作。

    公車調度中心召開疫情防控工作部署會(huì ),傳達學習集團疫情防控專題工作會(huì )議精神,要求全體干部職工進一步提高思想站位,充分認清當前疫情防控形勢,在落實上要從嚴、從實、從快,嚴格落實報告制度,嚴肅值班值守紀律,如發生緊急情況第一時間上報,并按照疫情防控預案有效處置。

    停車場公司重點對高鐵宿遷站地下停車場、幸福路地下人防停車場等處開展24小時實時防控,加強車輛動態管控,確保排查“不漏一車、不漏一人”,扎實做好所轄封閉停車場各項防疫工作。

    北京路快速化改造工程累計完成鉆孔灌注樁2996根、承臺321個、墩柱406個、現澆箱梁27聯、水泥攪拌樁92.2萬米、路基填方64.4萬立方米、雨污水管6175米、主橋鋼梁433.4噸、預制方樁942根。

    徐淮路(通湖大道至淮徐高速公路宿遷西互通段)改造工程累計完成雨水管道86.3%、路基填筑50.2%、水泥穩定碎石基層60.8%、瀝青下面層攤鋪46.6%、人行道鋪裝25.8%。

    迎賓大道二期快速化改造工程累計完成便道硬化、民便河東側棧橋拆除、圍擋1.6萬米、民便河西側輔道橋拆除50%、鉆孔灌注樁4根、清表5.4萬平方米、施打鋼板樁590噸、瀝青面層銑刨905立方米、挖除基層及底基層7223立方米、雨污水管道200米。

    張家港大道一期快速化改造工程完成公益林調整材料報市,正在推進報省工作;完成環評初步成果,正在開展報批工作。

    高鐵宿遷東站綜合客運樞紐及片區綜合開發工程項目正在進行方案修改完善。

    通湖物流園二期工程累計完成倉1地坪墊層澆筑90%;倉2內支模架搭設70%;分揀中心1、2地坪墊層澆筑及北區剩余平臺澆筑100%,南區剩余平臺澆筑80%。

    近日,高鐵公司黨支部按照宿遷市中心城市快速路網工程項目臨時黨委部署要求,精準發力,迅速開展在建項目疫情防控專題工作會(huì )議,帶領北京路及迎賓大道二期快速化改造工程、徐淮路改造工程3個臨時黨支部73名共產黨員,以最快速度、最嚴格措施、最果斷行動,把好關口,筑牢防線,確保疫情防控和工程進度穩步推進。

    通湖物流園成立黨員先鋒隊,分組到園區卡口對進出車輛、人員進行登記檢查和深入園區巡邏,充分發揮共產黨員的模范帶頭作用,為駐園企業商戶筑牢疫情防控保護屏障,讓黨旗在疫情防控一線上熠熠生輝。

    近日,共青團宿遷市委員會(huì )對2021年度“宿遷市杰出青年文明號”“宿遷市青年文明號”等榮譽稱號進行命名表彰。其中,宿遷交建財務審計部榮獲“宿遷市杰出青年文明號”稱號;“紅箭突擊隊”榮獲“宿遷市青年文明號”稱號;“青盾”安全工作室榮獲“宿遷市青年安全生產示范崗”稱號;顧德平榮獲“宿遷市青年崗位能手”稱號。宿遷交通傳媒榮獲“宿遷市青年文明號”稱號。公交公司安全管理部榮獲“宿遷市青年安全生產示范崗”稱號。

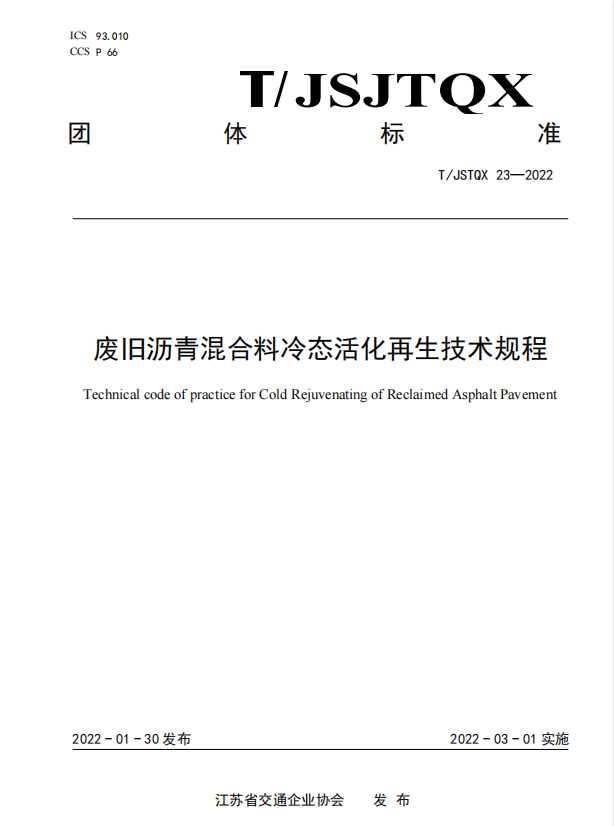

    3月1日,由宿遷交建牽頭,聯合南京工業大學、高鐵公司、宿遷市綜合交通運輸學會(huì )、宿遷市公路學會(huì )、江蘇中設集團、江蘇森淼工程檢測公司、蘇交科集團檢測認證有限公司、南京交通職業技術學院、南京市公共工程建設中心等單位共同參與編制的團體標準《廢舊瀝青混合料冷態活化再生技術規程》(標準號T/JSJTQX23-2022)正式實施。

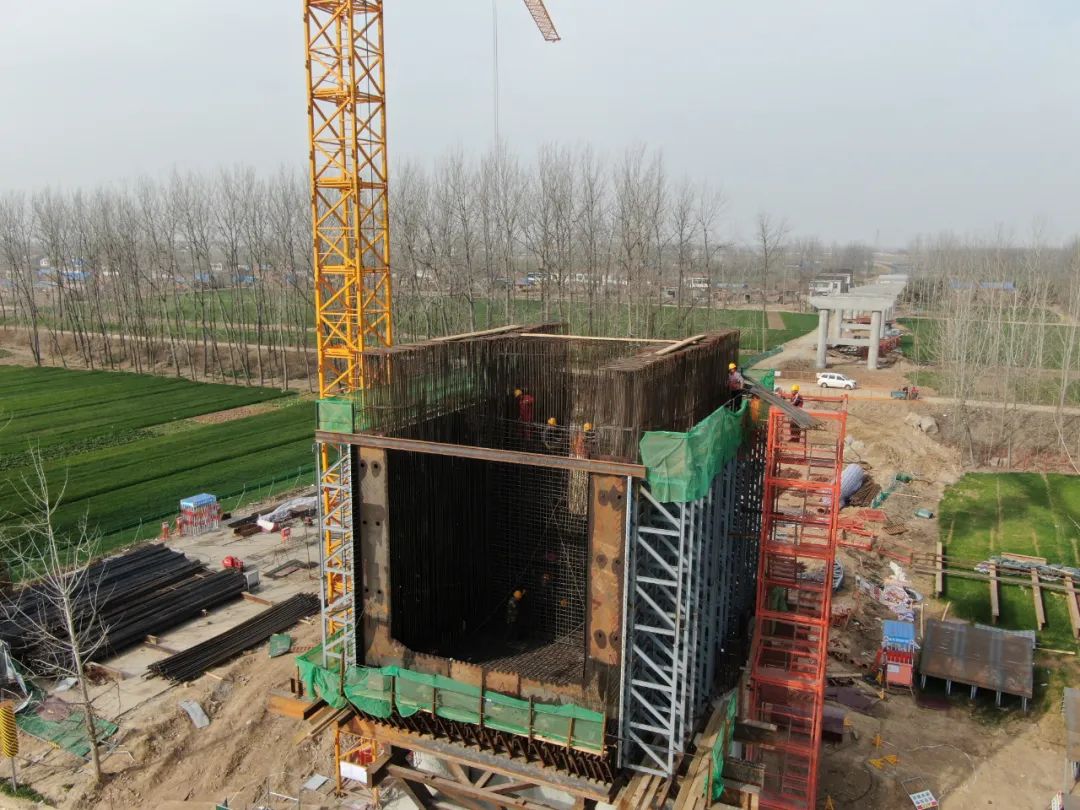

    3月3日,宿遷交建268省道宿遷段工程(洋河新區段)京杭運河特大橋16#主墩墩身澆筑完成,標志著主橋下部結構施工結束,主橋連續梁施工全面展開。

    3月3日,江蘇省物流產業促進會(huì )副秘書長渠慎秋率隊對通湖物流園開展專題調研。

    3月8日,新華網江蘇公司智慧企業事業部副總監周也琪一行至宿遷交通傳媒洽談合作事宜,雙方就媒體資源融合、多元業務拓展、文化產業開發等內容進行深入交流。

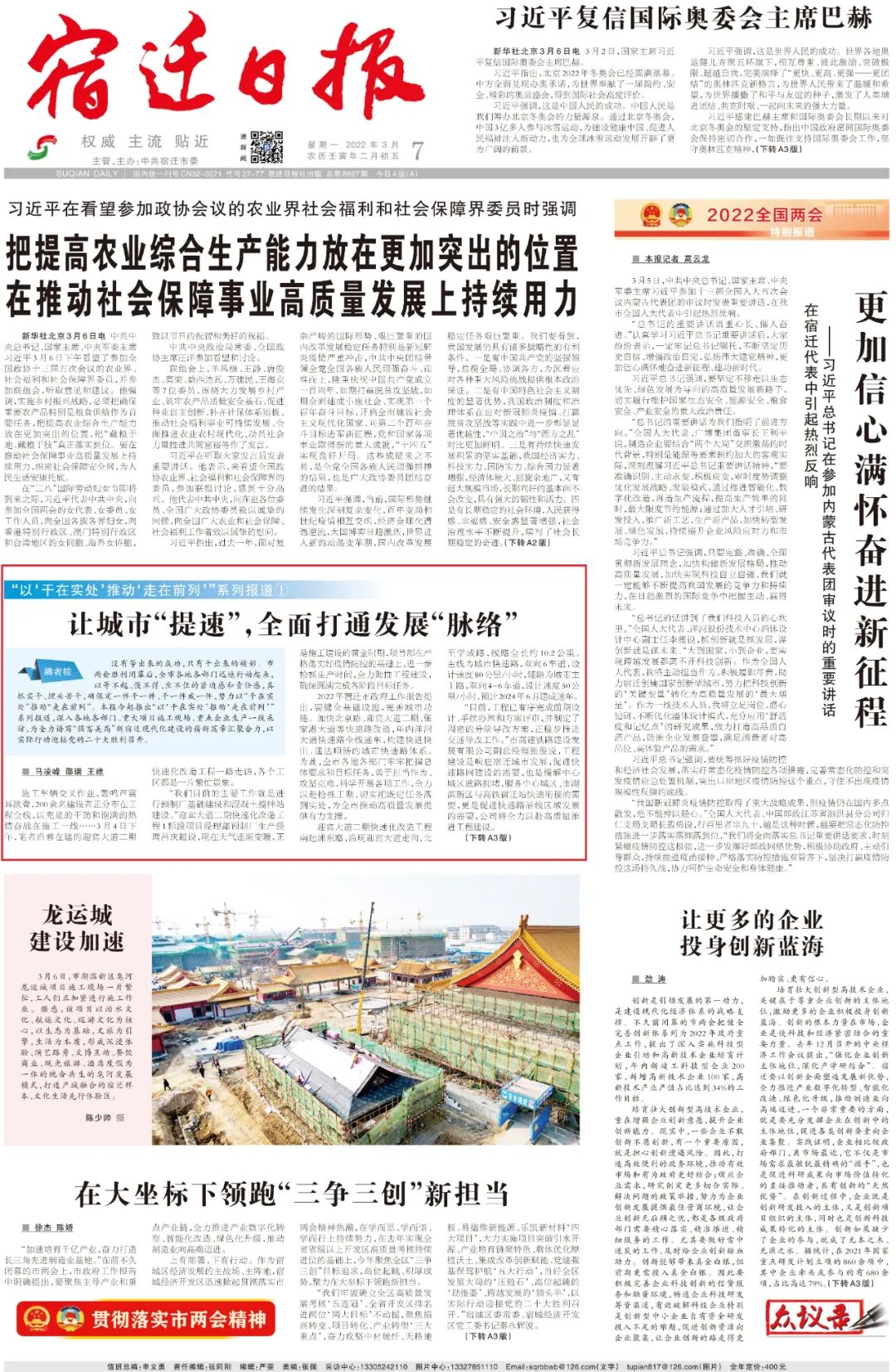

    3月7日,《宿遷日報》頭版以《“以‘干在實處’推動‘走在前列’”系列報道①讓城市“提速”,全面打通發展“脈絡(luò )”》為題,專題報道集團深入貫徹落實市兩會(huì )精神,聚焦北京路及迎賓大道二期快速化改造、徐淮路(通湖大道至淮徐高速公路宿遷西互通段)改造、張家港大道快速化改造等重點交通工程建設,聚力讓城市“血脈”更暢通。該文章還通過“學習強國宿遷平臺”“速新聞”等全媒體平臺進行報道。

    近日,省委省政府印發《江蘇省綜合立體交通網規劃綱要》,提出要構建便捷順暢、經濟高效、低碳集約、智能先進、安全可靠的現代化高質量綜合立體交通網,大力推進交通強省建設,著力打造交通運輸現代化示范區。

    近日,省交通運輸廳印發通知,決定于2022年在全省范圍內開展“公交服務質量提升年”活動,重點實施推動公交和軌道一張圖、一張網,開展一輪線網體檢,升級一批站臺功能等九大任務,進一步提升公共交通服務質量,打造高品質公交服務體系,促進公交行業健康發展,不斷提升群眾公交出行的獲得感、幸福感、安全感。

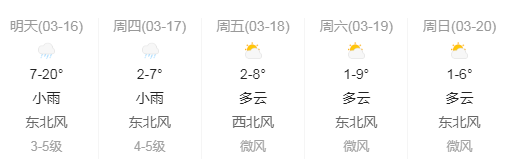

    近期宿遷市天氣預報

圖/文:集團公司  綜合部
